Nổi bật

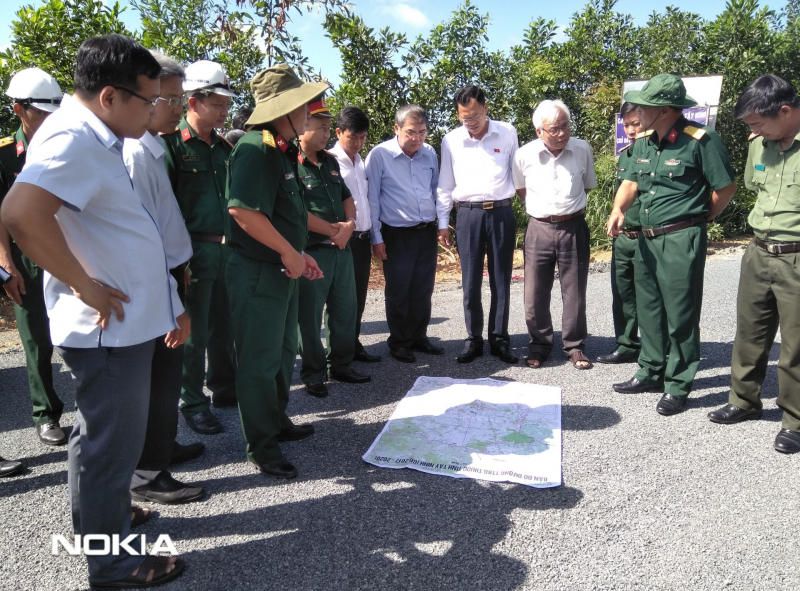

Đoàn ĐBQH đơn vị tỉnh Tây Ninh khảo sát Dự án đường Tuần tra biên giới

Ngày đăng: 09:37 AM, 20/08/2019 - Lượt xem: 880
BTNO - Ngày 19.8, Đoàn công tác do ông Huỳnh Thanh Phương- Phó Trưởng đoàn phụ trách đoàn Đại biểu Quốc hội đơn vị tỉnh Tây Ninh dẫn đầu đã đến khảo sát Dự án đường Tuần tra biên giới tỉnh Tây Ninh.

BTNO - Ngày 19.8, Đoàn công tác do ông Huỳnh Thanh Phương- Phó Trưởng đoàn phụ trách đoàn Đại biểu Quốc hội đơn vị tỉnh Tây Ninh dẫn đầu đã đến khảo sát Dự án đường Tuần tra biên giới tỉnh Tây Ninh.

Tham dự có ĐBQH đơn vị tỉnh Tây Ninh, Đại tá Hoàng Đình Chung- Phó Chủ nhiệm Chính trị Quân khu 7; Phó Chủ tịch HĐND tỉnh Nguyễn Thanh Phong; Phó Chủ tịch Ủy ban MTTQVN tỉnh Hồ Đức Hải; lãnh đạo Sở Giao thông Vận tải, Bộ Chỉ huy quân sự tỉnh, Bộ Chỉ huy Bộ đội biên phòng tỉnh.





Dự án đường Tuần tra biên giới tỉnh Tây Ninh giai đoạn 2017-2020 do Bộ Tư lệnh Quân khu 7 làm chủ đầu tư, thuộc công trình giao thông cấp 4. Mục tiêu của Dự án là phục vụ nhiệm vụ quốc phòng an ninh, quản lý biên giới, ổn định an ninh chính trị và phát triển kinh tế xã hội khu vực.

Tổng chiều dài tuyến đường hơn 130 km (trong đó chiều dài xây dựng là hơn 125 km), gồm 5 đoạn đường được thiết kế theo tiêu chuẩn tuần tra biên giới trải dài qua 4 huyện Tân Lập, Châu Thành, Bến Cầu và Trảng Bàng; chiều rộng mặt đường 3,5m (có đoạn chiều rộng mặt đường lên đến 6m), láng nhựa.

Trên tuyến đường dài hơn 130 km thuộc Dự án đường Tuần tra biên giới có 7 cây cầu được thiết kế xây dựng vĩnh cửu bằng bê tông cốt thép, gồm cầu Đa Ha Xa Mát, cầu Khỉ Đa Ha, cầu Lò Gò,  cầu Đá Biết, cầu Phước Trung, cầu Tân Định 1 và cầu Tân Định 2. Tổng mức đầu tư của toàn dự án là gần 1.170 tỷ đồng, từ vốn đầu tư công trung hạn, nguồn vốn từ vốn trái phiếu Chính phủ. Thời gian thực hiện từ năm 2017-2020.

Đến nay, phần thi công nền đường đạt gần 97%, thi công mặt đường láng nhựa đạt hơn 30%, thực hiện 215/323 cống thoát nước, thi công xong 3 cầu (cầu Đa Ha Xa Mát, cầu khỉ Đa Ha, cầu Lò Gò), đang tổ chức thi công 4 cầu còn lại.

Theo Ban quản lý dự án, trong quá trình thực hiện dự án còn một số vướng mắc, như công tác giải phóng mặt bằng một số tuyến còn chậm; quá trình thực hiện phải điều chỉnh lại quy mô của dự án theo đề nghị của địa phương; thời tiết mùa mưa, công tác thi công nền móng, mặt đường gặp nhiều khó khăn…

Ông Huỳnh Thanh Phương- Phó Trưởng đoàn ĐBQH đơn vị tỉnh Tây Ninh cho biết, qua báo cáo của Ban quản lý dự án cũng như công tác thực địa, đoàn đánh giá Dự án đạt gần 80% tổng mức đầu tư được duyệt, giá trị giải ngân đạt hơn 70%. Công tác thi công theo đúng hồ sơ thiết kế bản vẽ.

Tuy nhiên, theo ông Phương, thời gian còn lại không nhiều và khối lượng công việc còn lại cũng cực kỳ khó khăn, Ban quản lý dự án cần phải tiếp tục chỉ đạo các đơn vị thi công cũng như các nhà thầu tích cực hơn nữa trong việc huy động nhân lực, nguồn lực đảm bảo được tiến độ cũng như chất lượng đề ra.

Thiếu tướng Lê Bửu Tuấn- Tham mưu trưởng Bộ Tư lệnh Quân khu 7, Trưởng Ban quản lý dự án đường Tuần tra biên giới tỉnh Tây Ninh cho biết: Hiện nay, Ban Quản lý dự án đang phối hợp chặt chẽ với các địa phương đẩy nhanh tiến độ giải phóng mặt bằng những đoạn còn lại để bàn giao cho đơn vị thi công; chỉ đạo quyết liệt các nhà thầu tập trung mọi nguồn lực đẩy nhanh tiến độ thi công; kiên quyết xử lý các nhà thầu thi công chậm, chất lượng không đảm bảo và yêu cầu các nhà thầu ký cam kết hoàn thành công trình theo đúng hợp đồng đã ký.

Mặt khác, kiểm tra, yêu cầu nhà thầu lập kế hoạch tiến độ thi công chi tiết hàng tháng, trình chủ đầu tư phê duyệt, tập trung lực lượng, phương tiện đẩy nhanh tiến độ thi công hoàn thành công trình trước ngày 31.12.2019.
